項目概況

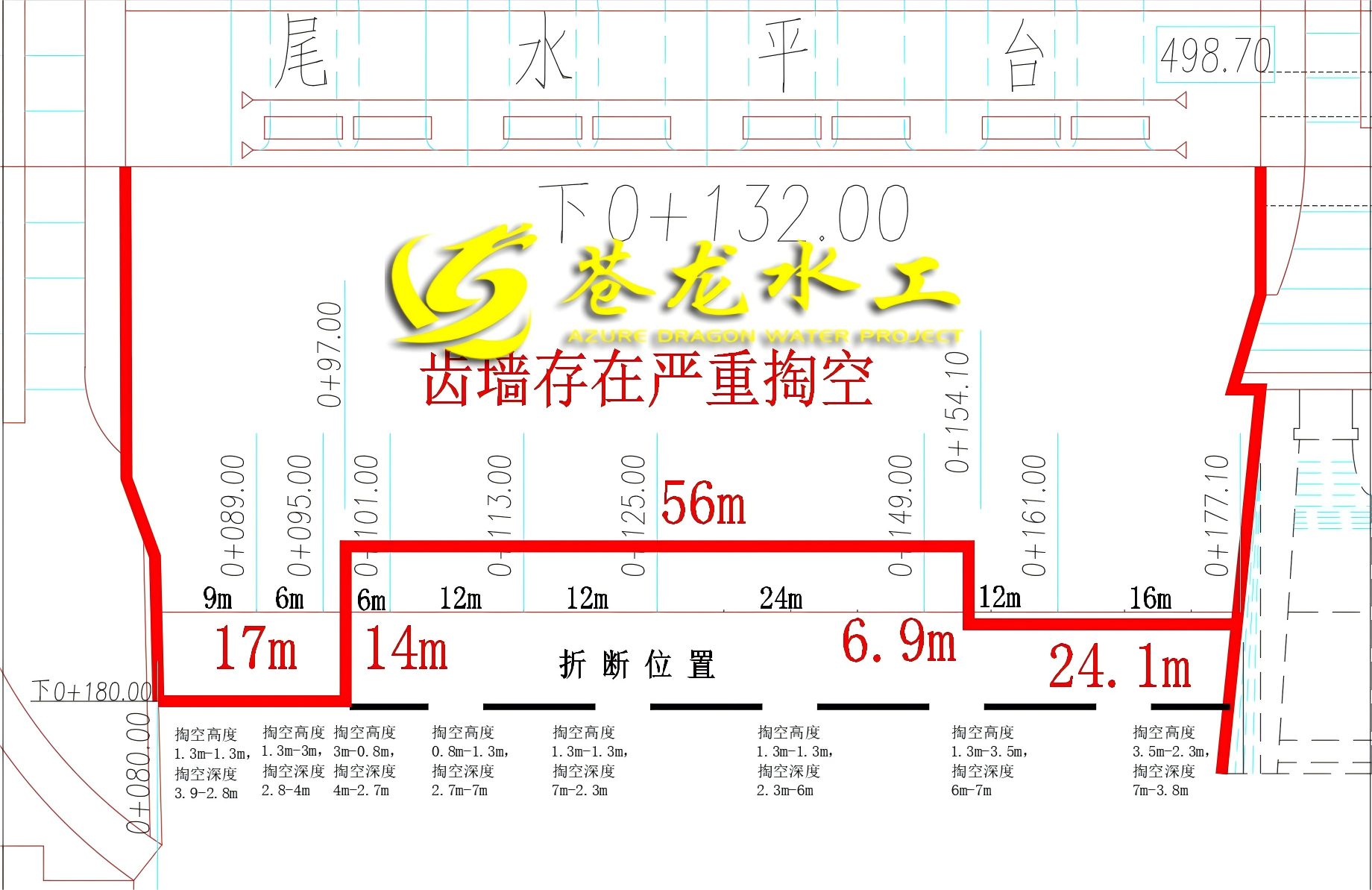

本項目主要包含2處水下修復區域,第一處為尾水護坦末端折斷垮塌和齒墻基礎掏空長約100m。第二處為尾水護坦下游沖刷坑,沖刷坑規模約為60m*17m*12.9m(長*寬*深)。
施工方案設計
(1)對于護坦末端折彎段垮塌,采用在距離折斷垮塌上游1m位置處,鉆一排注漿孔,孔徑為Φ219mm,孔深為15m,鉆孔樁形成防沖墻防止護坦進一步垮塌。
(2)對于齒墻基礎掏空位置和下游沖坑處,進行噸袋碼放,澆筑水下混凝土。
施工工藝
(1)尾水護坦折斷垮塌段防沖墻施工
水上鉆船定位→鉆機定位→安設Φ250mm孔口保護管→跟Φ219mm套管鉆孔→洗孔→下注漿管、填碎石→灌漿→取出水中多余套管→移動鉆船進入下一孔。
(2)基礎掏空段和沖刷坑現澆水下混凝土
水下清基→噸袋安裝至設計高程→兩端噸袋封堵形成閉合→混凝土澆筑。
完工情況
水下鉆孔約100個,澆筑水下混凝土約2000方,混凝土將掏空區域完全包覆,混凝土表面平整,無蜂窩麻面等情況。
